Her er lidt info og billeder omkring husbyggeriet

Købet af grunden.

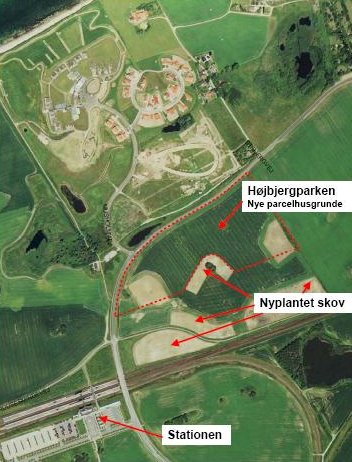

Dette er området her i Korsør, hvor vi har købt grund d. 20. juli 2006.

Som man kan se ligger det tæt ved stationen, og man kan ane vandet i øverste venstre hjørne.

Vi var vist nummer 14 til at købe en grund derude, og vi valgte nr. 31.

Man kan med lidt god vilje se både bro og vand, når man står på selve grunden.

Vores endelige plantegning m.v.

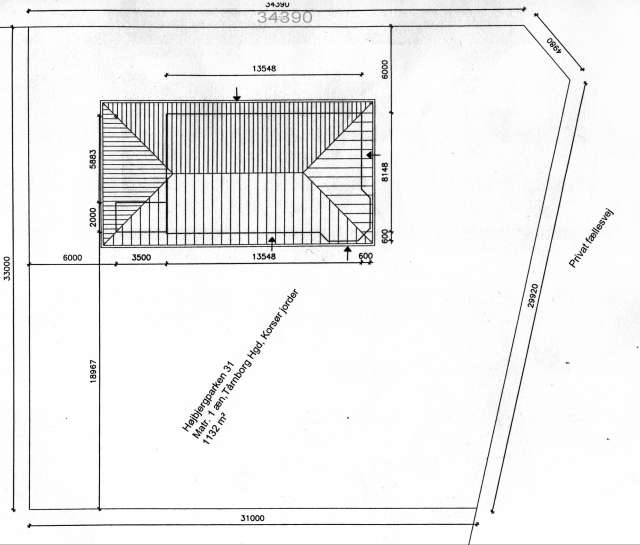

Her kan man se hvordan huset ligger på grunden. Vi har til vores venstre en nabo, men til højre er der blot vej. Foran huset er der vej, og bagved kommer en genbo.
Grunden er ca. 1100 m2.

Vi havde kontakt med Danflex i Næstved i august, og ca. 3 måneder senere var plantegningen på plads samt alle detaljer omkring huset. Det bliver 140 m2 incl. vognport. Det bliver bygget med rødt tag/røde mursten/hvide vinduer mv.

Den originale plantegning var uden vognport, men havde både bryggers og entré. Vi har ændret en smule på plantegningen, så vi nu har et større bryggers, soveværelser og badeværelse, men dermed ingen entré.

Se på disse to billeder for at sammenligne, hvordan pladsen nu bliver udnyttet   ->

Vi har ydermere gulvvarme i hele huset, centralstøvsuger og brændeovn i stuen.
Alt inventar er hvidt og kommer fra HTH.
Huset bliver malet af os selv og Lars's far.

Dette er placeringen af huset på grunden

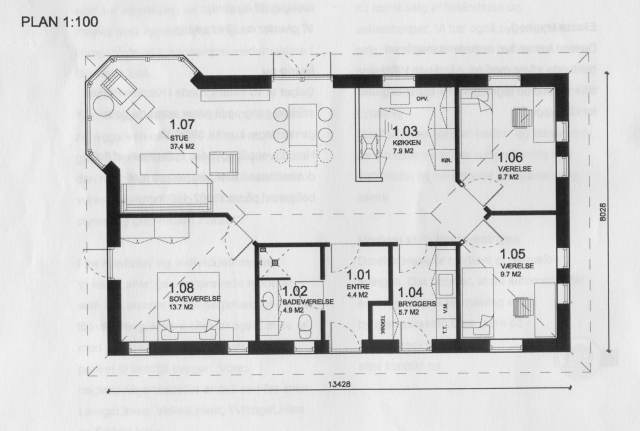

Dette var den oprindelige plantegning

Dette er den endelige plantegning

Tidsplan ifølge Danflex og bygge-
leder Hans Dahl

Uge 23-24     Grunden støbes
Uge 25 -26    Gasbeton opstilles
Uge 27-31     Udvendig tømrer
Uge 32-33     Ind- og udvendig murer
Uge 33-34     Maler (Sacha,Lars og Bent)
Uge 35          Indvendig tømrer
Uge 36          Færdiggørelse
Uge 37          Aflevering d. 12/9-07

Uge 40          Aflevering d. 3/10-07

Overholdte de tidsplanen?

Støbning er overholdt - tjek!
Gasbeton er overholdt - tjek!
Næsten færdigt (teglsten mangler)
Murerarbejdet er færdigt pr. uge 34
Fugtindholdet er for højt, så vi bliver forsinkede

HA! Årets joke..... Og når man tænker på de skulle have afleveret huset 15. aug, så ... Men ok, vi fik en rejse til Rom til marts ud af det :)

Der er stadig fejl og mangler. For eksempel ville det være enormt lækkert med lys som VI kunne kontrollere. Ja korrekt, vores lys har sit eget liv - det tænder og slukker nemlig når det selv lige har lyst til det.

Uge 20

Landinspektøren har været ude på grunden og afsætte pinde, hvor huset skal ligge - spændende....

I baggrunden af billedet kan man se Storebæltsbroen.

Uge 21

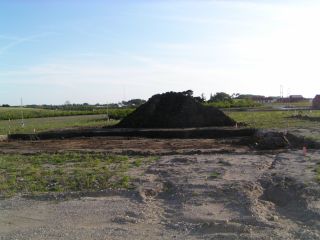

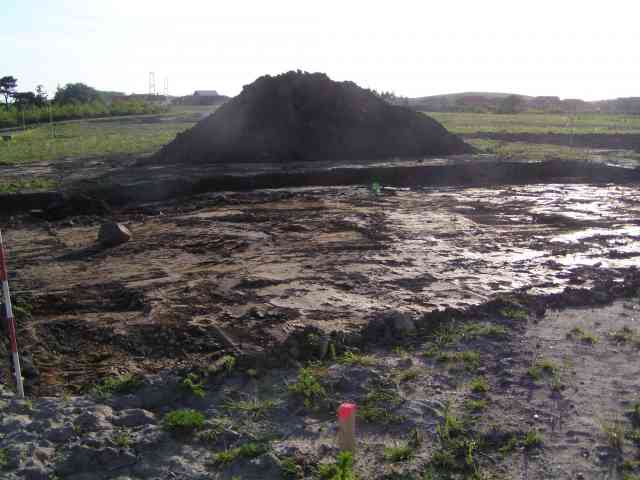

Så er de gået igang med at fjerne jord på grunden, så de forhåbentlig snart kan lave fundamentet og ikke mindst HUSET :)

Uge 22

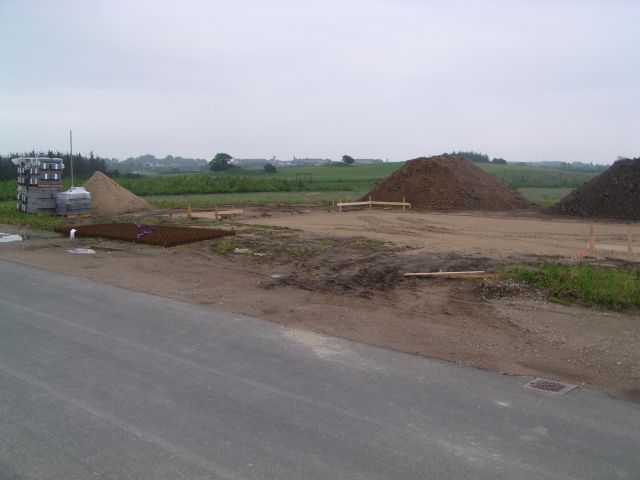

D. 29/5 har de fået materialer samt lagt stabilgrus ud på jorden.

De skal være færdige med støberiet d. 10 juni, så vi vil dagligt følge med i byggeriet fra nu af.

Uge 22

D. 31/5 må vi sige, at de ER gået igang med husbyggeriet.

Huset ser dog ikke så stort ud, hvis man ser på de fundamentsblokke, som ligger på jorden. Mon ikke det bliver anderledes, når væggene først er der?

Uge 24

D.17/6-07 BRYLLUPSDAGEN, juhuuuu!

Sikke smukke vi er denne dag :)

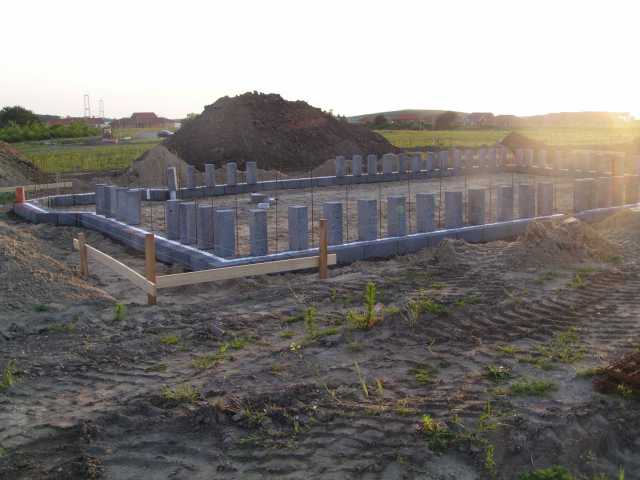

Så er fundamentet færdigt, og de går nok snart igang med væggene.

Uge 26

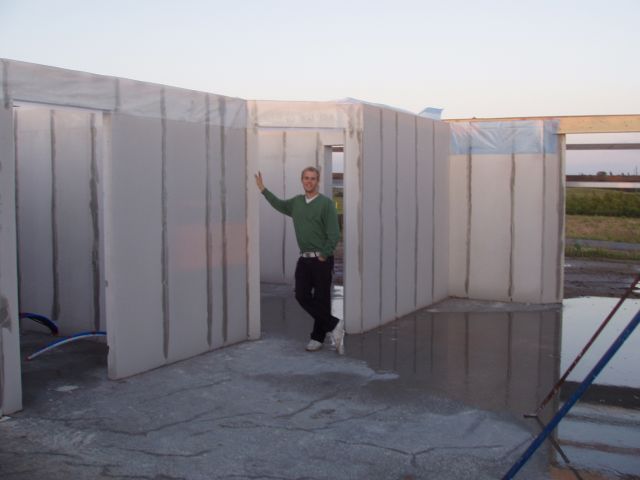

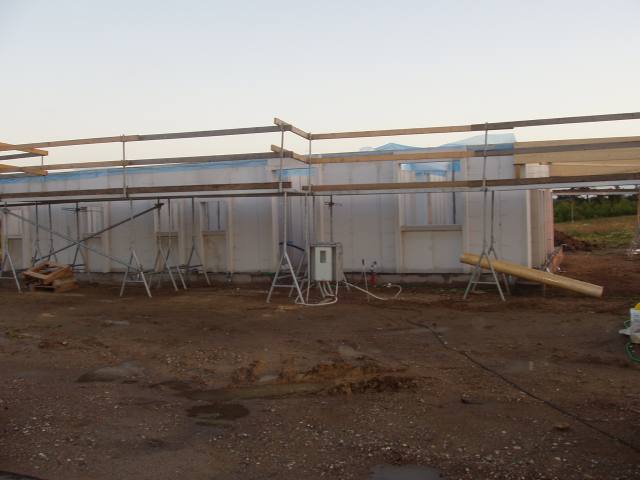

D. 30/6 er det efterhånden ved at ligne et hus, man kan se udsigten fra de forskellige rum :)

Dette er forsiden at huset, hvor man kan se påbegyndelsen af vognporten i højre side.

Her står Lars i indgangen til vores soveværelse.

Til venstre i billedet ser man indgangen til badeværelset, og på væggen ved hans løftede arm kommer der en brændeovn.

Hullet til højre i billedet bliver til en karnap i stuen.

Uge 27

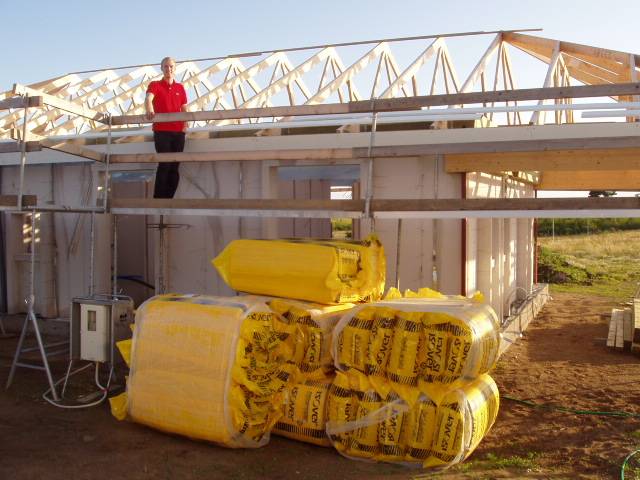

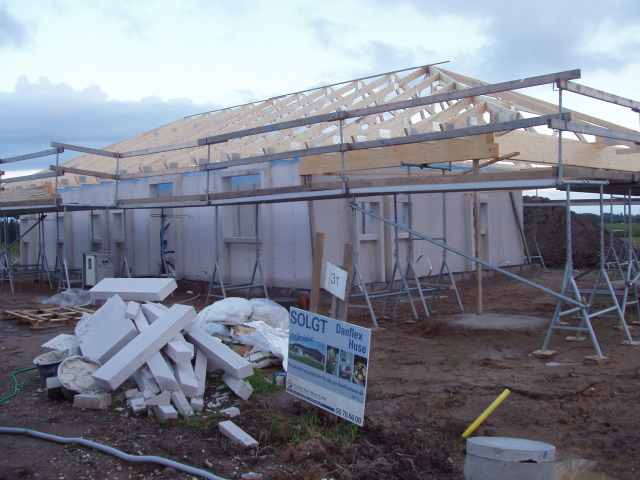

D. 6/7 er der begyndt at komme spær på. Vi regner med at give dem noget at drikke som tak - dvs. et lille hejsegilde.

Vi kan nu se at huset begynder at tage form, når man står derinde føles det nu rummeligt.

Vi har undret os lidt over vinduernes placering, som er ret lav, men på den anden side er det ikke så tit, der hos os skal være trukket fra i fx. badeværelset, så fred være med det.

Uge 30

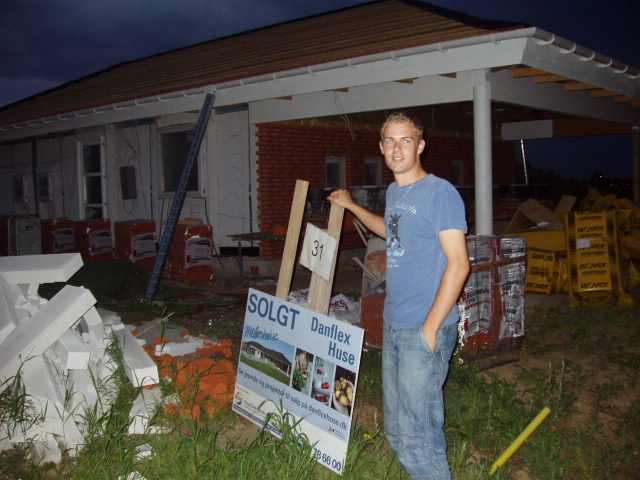

D. 29/7-07 hvor husbyggeriet er kommet bagud, men som Danflex direktør Anders Hageman siger: Vi har på et møde aftalt at efter industriferien er jeres hus i toppen af vores liste så vi kan nå det.....

Velkommen til TOUR DE MAISON.

Her ses Lars lige over vores hoveddør, hvor der til højre ses den kommende vognport.

Her ses vognporten forfra.

Her ses Lars lige over vores soveværelse.

Dette er vores hoveddør og bryggers, hvor der skal stå tørretumbler og vaskemaskine.

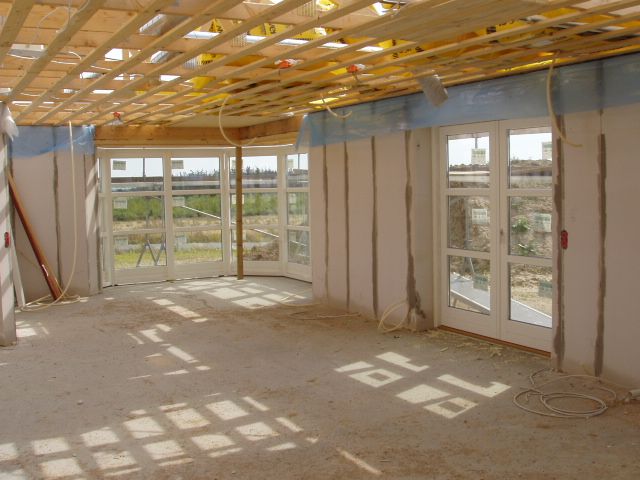

Her ses køkkenet med udgang til haven i venstre side.

Stuen er lidt vandet at se på :)
I højre side ses udgang til haven og hullet i midten er til vinduer.

Dette er soveværelset.... med lave vinduer, ja!

Vores brusekabine kommer forhåbentlig til at se en del bedre ud om 2 måneder :)

Dette er det ene af de to værelser i huset.

~ THE END for uge 30 ~

Uge 31

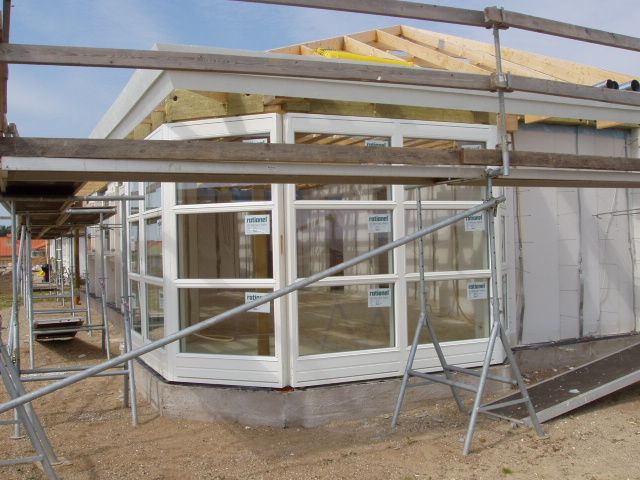

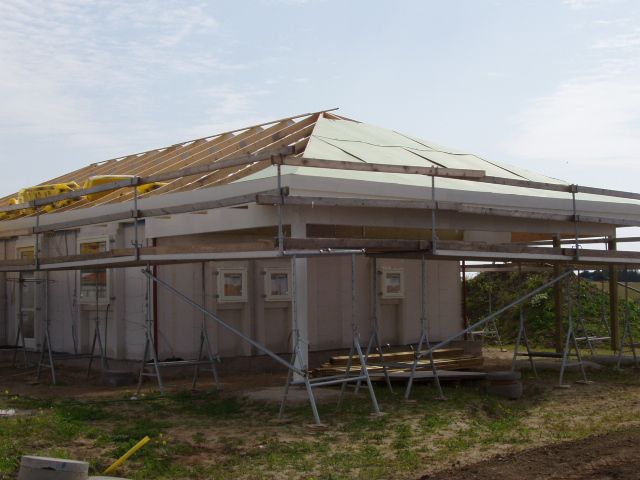

D. 5/8 har de sat vinduer i og er begyndt at lave taget.... langt om længe.

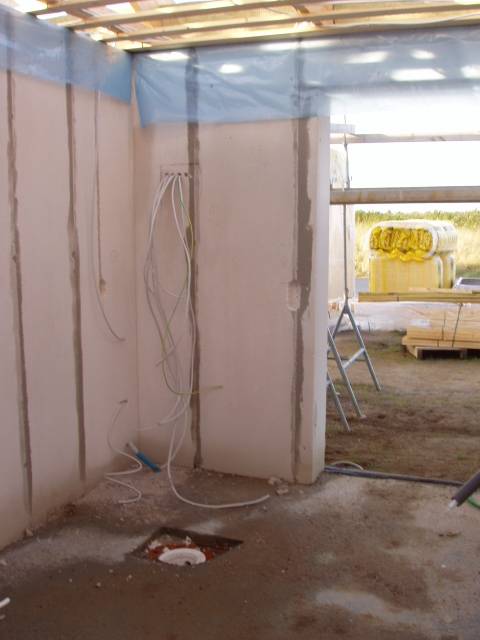

Så er der kommet kasser til halogenspots, bunkevis af ledninger, samt rør til centralstøvsuger og genveks-anlæg.

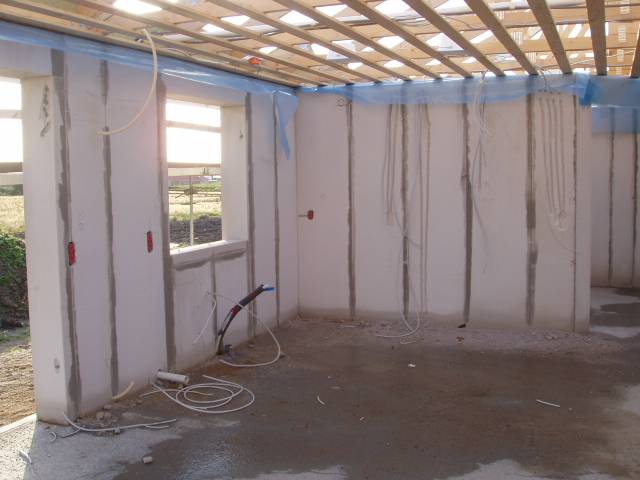

Stuen - nu med vinduer!

Karnappen set udefra. Der mangler stadig isolering og vindueelementerne skal samles, men det ser sgu godt ud.

Anlægning af undertag er begyndt i den ene ende af huset, bunkevis af isolering ligger klar til at blive sat på plads. Nu vil vi gerne have lukket huset af, vi har nemlig fået rigeligt med vand i dette års sommer.

Uge 33

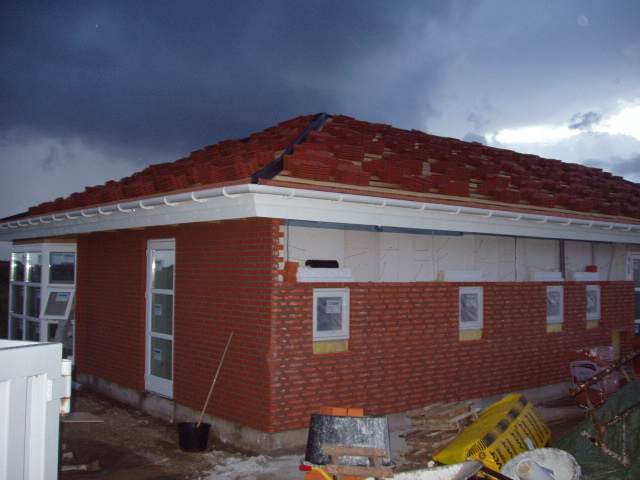

D. 15/8-07 har de som I kan se muret den ene gavl på huset.

Det bliver spændende at se hvor lang tid det tager at mure resten af huset op.

Her står Lars foran vores hus, som tager mere og mere form af... ja, et hus :)

Her ses Lars foran byggerodet ved soveværelset. Man kan ane alle murstenene der er linet op foran huset ved hoveddøren.

Uge 33

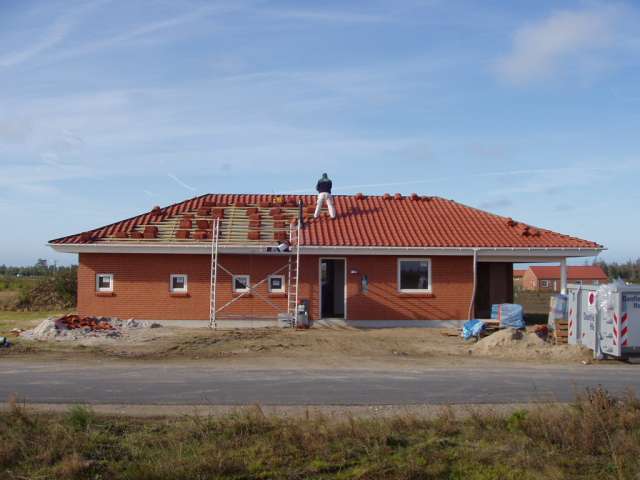

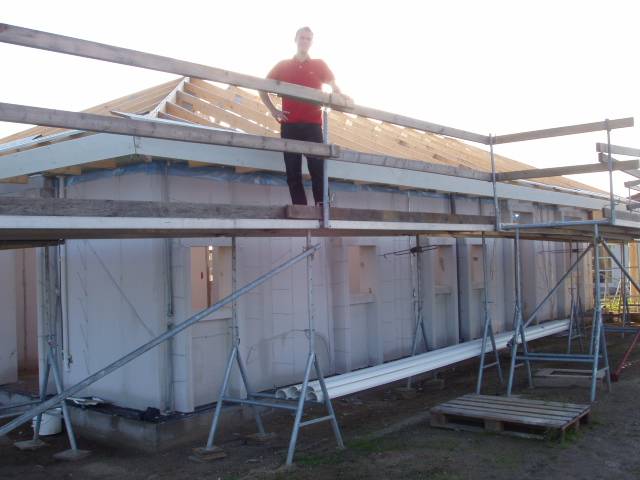

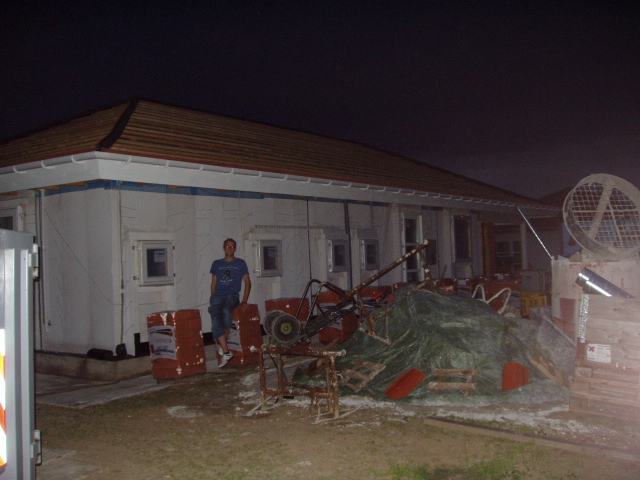

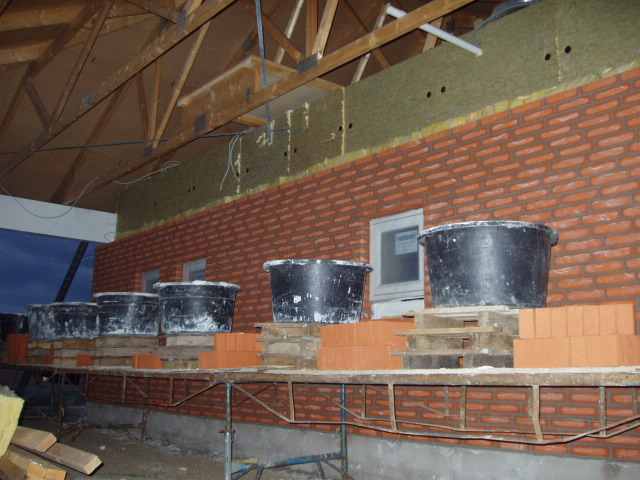

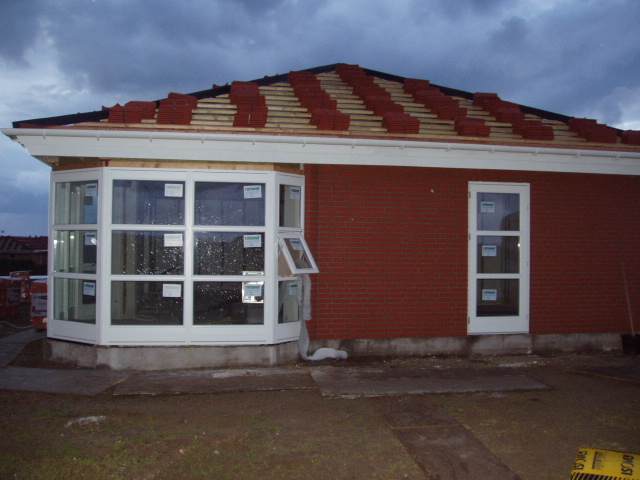

D. 16/8 har de sgu taget fusen på os og muret næsten hele forsiden af huset. Samtidig har de også lagt tegl op på taget og muret gavlen ved soveværelset.. Alt sammen på en dag, imponerende!

Her ses den murede gavl og soveværelsets udgang til det der nok engang bliver en have.

Det eneste der mangler at blive muret nu, er bagsiden med terasseudgang og køkkenvindue.

Uge 34

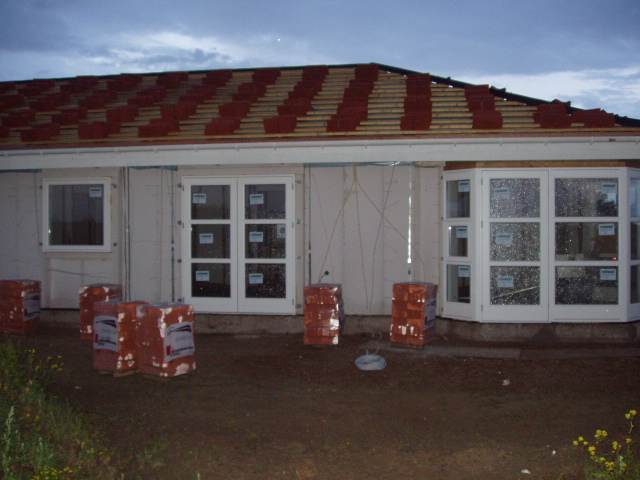

Så er murerarbejdet næsten færdiggjort og soklen er blevet pudset op.. Det begynder virkelig at ligne noget.

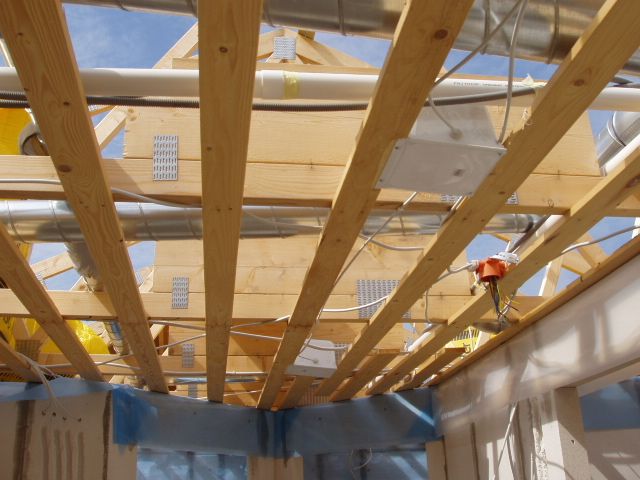

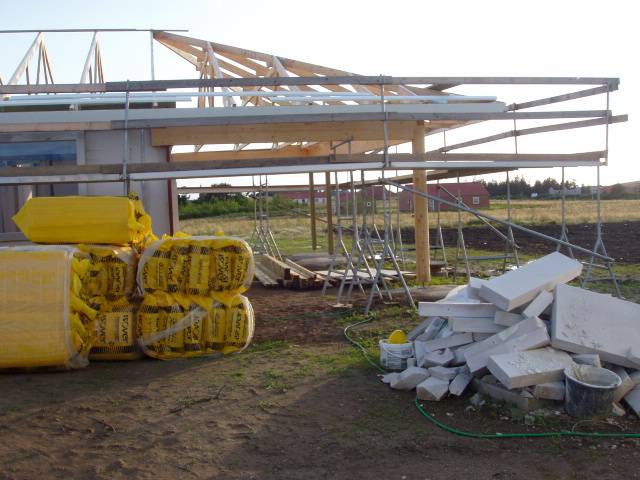

Tømrerne har fået sat undertaget op, i form af det samme hvidpigmenterede træ som indenfor.

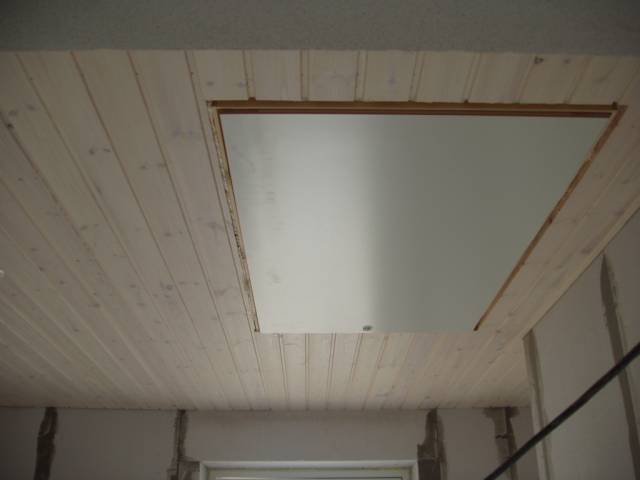

Loftlemmen er kommet på plads sammen med det indvendige hvidpigmenterede træloft. Der mangler bare lister, men det kommer først efter vi har færdiggjort malerarbejdet.

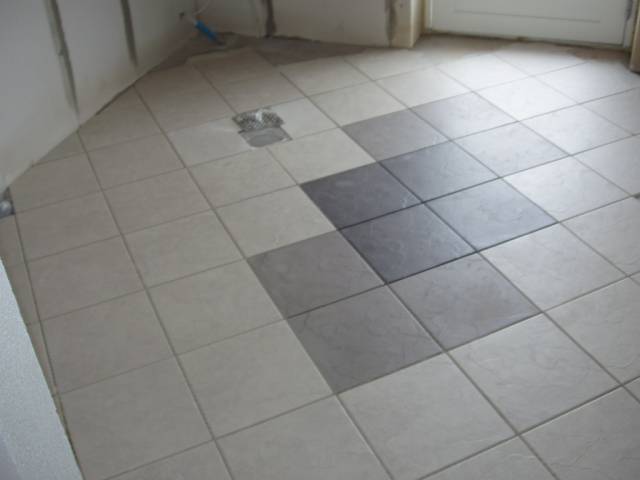

Fliserne i bryggerset er blevet lagt. Fugerne må vente til at huset er blevet mere tørt.

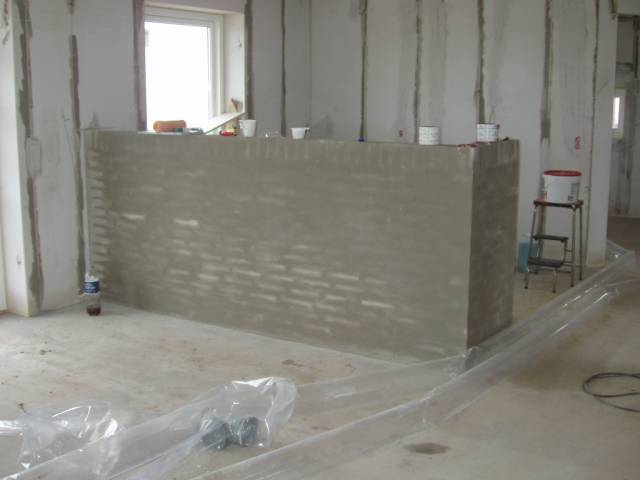

Halvmuren mellem køkken og stue er muret op og filset, klar til at blive malet.

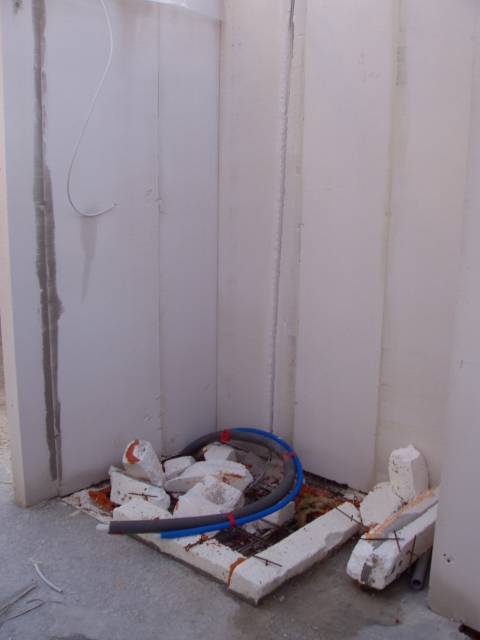

Brusekabinen i badeværelset er også under opførelse.

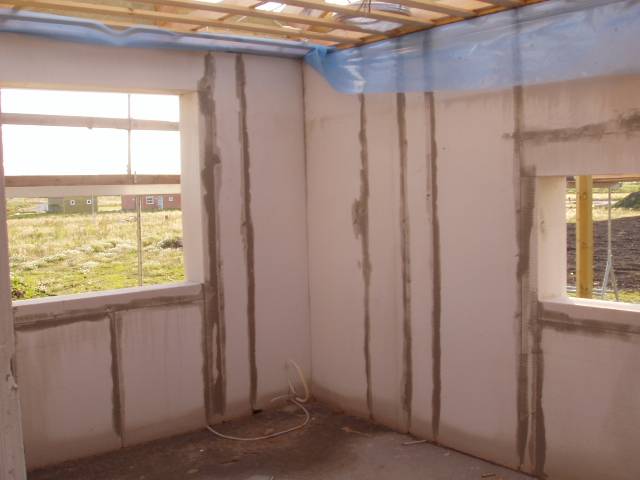

Affugtningen er i fuld gang.. Og det er desværre også absolut nødvendigt.
Det har nemlig vist sig at huset er alt for fugtigt til at vi kan sætte væv op og male, så de sidste par dage er udelukkende gået med at spartle og slibe væggene.

Det er møg-ærgeligt at vi ikke kan komme igang, men det er desværre nødvendigt at få huset tørret ordentligt ud så vi undgår skimmelsvamp og lignende problemer.
Derfor kører 2 affugtere og en stor ondsindet varmeblæser på fuld knald og bruger noget der ligner mellem 150-200 kWh pr. dag.

Vi krydser fingre for at det snart er klar.

Uge 40 - HUSET ER FÆRDIGT OG OVERTAGET 3. OKT 2007.

Efter blod, sved og tårer fra vi købte grunden d. 1. juli 2006 gennem forhandlinger med Danflex fra august 2006 til januar 2007, hvorefter de byggede huset fra maj 2007 til oktober 2007, mens vi boede uden el og vand i et halvt år i et kolonihavehus til nu, hvor huset er færdigt.... Puha en vild rutschetur, den vil vi helst ikke prøve igen.

Havearbejdet påbegyndes stille og roligt :)

Forhaven:

Første gang vi er på grunden i Korsør
- her skal vi bo :D

Forår 2007.

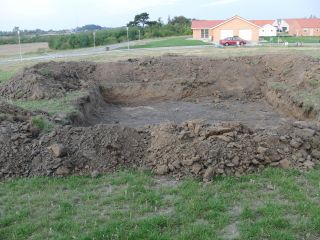

Så er de begyndt at grave ud til fundamentet, juhuuu.

Sommer 2007.

Hvor de bygger hus stadig.

Sommer 2007.

Vi overtog huset pr. 3/10-07.

Huset er bygget færdigt, og vi er ved at være til at lægge fliser og lave forhaven.

Sommer 2008.

Hvor forhaven næsten er færdig ;)

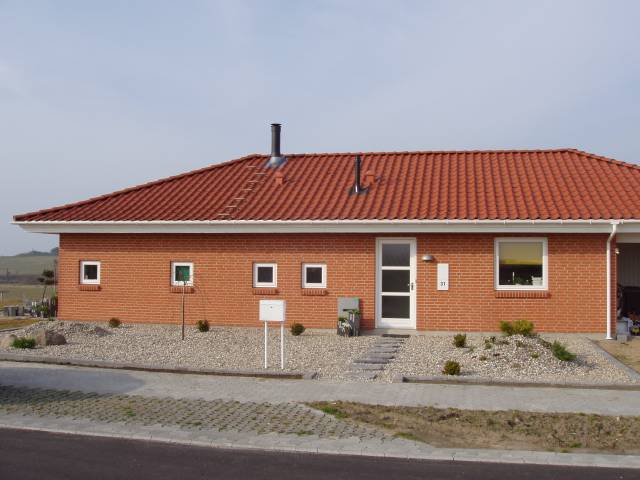

Påsken 2009.

(Det tog en uge at lave den, og det
kostede ca. 5.000,- excl. kantsten)

Japansk inspireret have:

Der hvor den japanske have skal være, her efter såning af græs generelt i hele haven.

Sommer 2009.

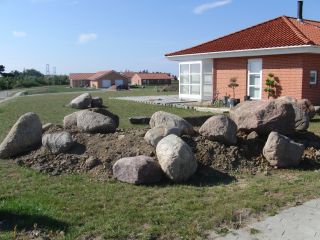

Efter der er gravet ud til den japanske have og gjort klar til anlæggelse af bed.

Sept 2009.

Haven set fra forhaven.

Sept 2009.

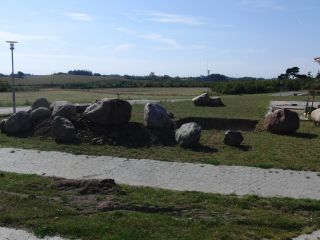

Japansk have med sten og jord.

Sept 2009.

Japansk have med sten og jord.
Man kan lige se dammen.

Sept 2009.

En støttemur inden der plantes hæk.

Sept 2009.

Indgangsporten til den a la jap have

Stien gennem haven

Havedammen

Hyggekrogen

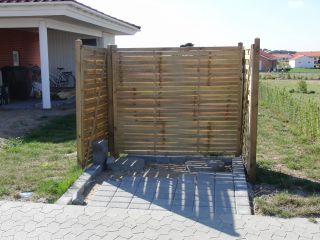

 Skraldespandsområdet:

Her er skraldespandsområdet inden der er blevet gravet ud og rettet brønde til.

Julen 2008.

Skraldespandsområdet efter jorden er ordnet og der er sået græs.

Sommer 2009.

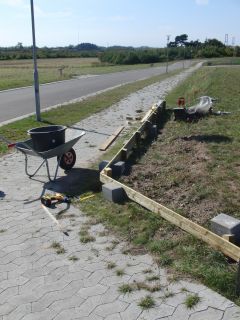

Byggeri ved skraldespandsstativet.

Aug 2009.

Poolområdet:

Haven en tidlig morgen inden der graves ud til pool eller anlægges græsplæne.

Nov 2008.

Haven har fået sået græs, som Lars slår inden der skal ordnes pool.

Aug 2008.

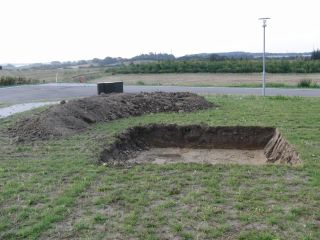

Udgravning til pool.

Sept 2009.

Solnedgang med broen.

Sept 2009.

Vores terasse ved stuen

Vores terasse ved soveværelset
